七张图读懂 PMC:从订单到交付,生产协同的完整闭环拆解

发布时间:2026-07-15    浏览:14

在很多制造工厂里,PMC 可能是最忙的岗位之一:每天打开电脑,桌上十几个 Excel,微信群消息刷个不停,销售催交期、采购催物料、车间催计划……看起来 PMC 一直在推动生产,结果却经常是——计划天天改、车间频繁插单、生产不断等待、订单还是延期。

问题到底出在哪?很多企业最后会发现:不是 PMC 不努力,而是 PMC 管理的范围根本没有形成体系。真正成熟的 PMC,从不是"排计划、催进度"这么简单,而是要把订单、计划、物料、生产、异常、交付这一整条链路连起来跑。本文以简道云这一AI应用平台和轻量级业务管理系统的落地实践为蓝本,配合 7 张系统截图和 1 张 PMC 协同总览图,把 PMC 的七个核心管理模块一次讲清楚。

一、订单管理:PMC 管生产的真正起点

很多工厂把生产管理的起点定在车间,这其实是不对的——生产的真正起点是订单。订单信息一错,后面的计划、采购、生产全跟着错。制造现场常出现这样一幕:销售接到订单后直接承诺交期,客户临时改数量、临时改规格,订单优先级重新调整……但这些变化没有及时同步到 PMC 手里。最后做出来的产品不符合需求,生产计划不断推翻,物料准备出现偏差。

所以 PMC 首先要管清楚的,是订单信息是不是准确、完整、及时。一张完整的订单,至少要包括:产品型号、生产数量、交付日期、客户优先级、工艺要求、特殊注意事项、订单变更记录。订单不是简单的一张表,而是后续所有生产动作的源头依据。

在应用搭建层面,很多企业会用数字化系统统一管理订单:销售录入订单、PMC 在线确认、生产计划自动关联、订单变更全程留痕。这样 PMC 看到的才是统一数据,而不是散落在微信群、Excel 里的碎片信息。

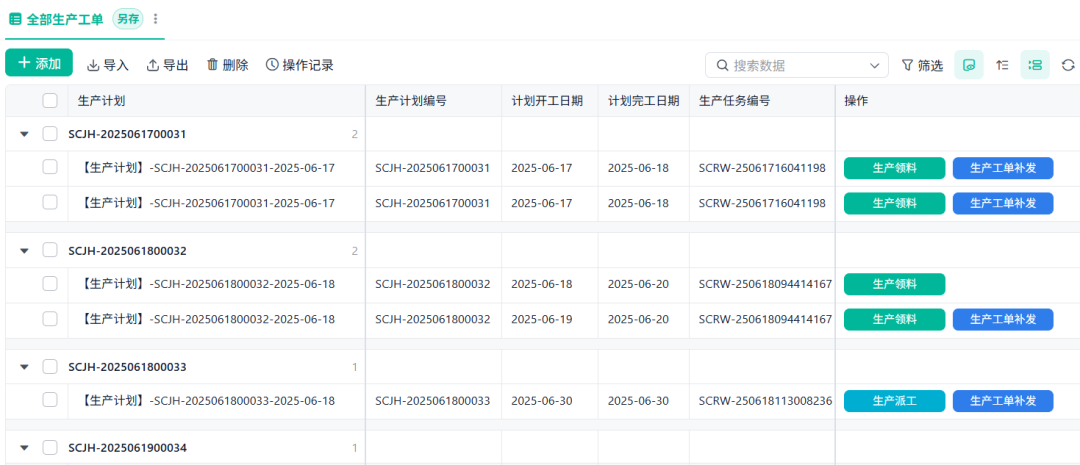

简道云生产工单列表

上图是一张简道云生产工单列表。可以看到,每条工单都关联了生产计划编号、计划开工/完工日期、生产任务编号,PMC 可以在同一张表里直接做"领料"或"工单下发"的动作。订单的信息流和执行流被压在一张表里,避免在多个系统间反复切换。

二、生产计划管理:PMC 最核心的职责

很多人把 PMC 简单理解为"排生产计划",但真正的生产计划要解决的,不是"今天生产什么、明天生产什么",而是订单、资源、时间三者之间如何匹配。一份合格的生产计划至少要回答:哪些订单优先、哪台设备生产、哪个班组负责、什么时候开始、能不能按期交付。

如果只按订单先后顺序安排,很容易出现:订单排好了但设备冲突,任务安排了但人员不足,生产开始了但物料没到。最终计划表看起来很满,现场却执行不下去。优秀 PMC 不会追求"排满",而是追求:排得真实、排得执行。

这就是为什么很多工厂计划天天改——很多计划建立在"理想状态"上:系统显示设备一天能产 1000 件,但实际换模要时间、设备会停机、产品切换影响效率、员工熟练度不同,真实产能可能只有 600 件。用零代码平台搭建生产计划模块时,关键不是字段越多越好,而是让"计划的可执行性"能被结构化记录下来。

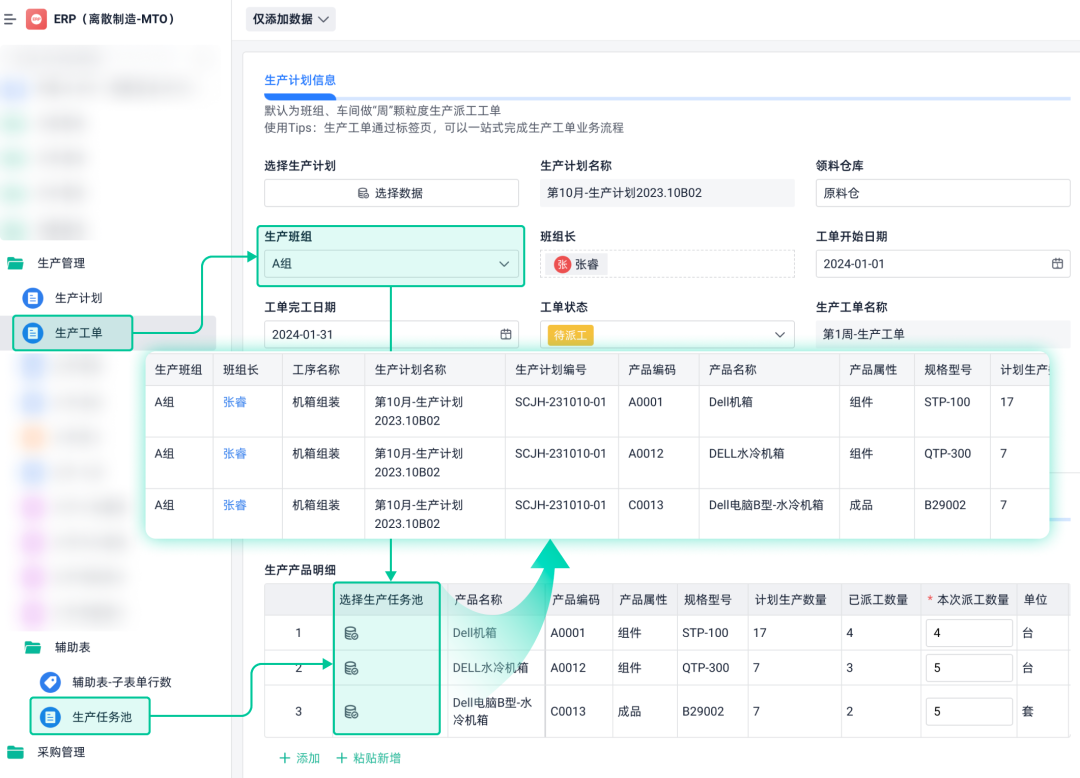

生产计划与生产工单详情

上图展示了简道云生产工单的详情页。生产计划、生产班组、领料仓库、工单状态、本次派工数量都集中在一张表单里,PMC 不必在多个模块间跳转;同时通过辅助表(生产任务池)支撑工序级的派工和领料。

三、物料管理:PMC 最容易失控的环节

很多工厂不缺订单,而是在生产过程中不断缺料:计划排好了、设备准备好了、人员安排好了,结果发现少一个关键零件,整条产线只能干等。PMC 总被物料问题困扰,常见原因无非四类:采购进度不透明、仓库库存不准确、物料状态更新滞后、生产前没做齐套检查。

比如系统显示库存还有 100 个,仓库实际只有 20 个,PMC 按系统排产,现场自然执行不了。PMC 要管理的物料状态,核心包括三块:物料齐套(生产前确认原材料、零部件、辅料是否到位)、采购进度(哪些物料延期、哪些订单受影响)、库存准确性(账面与实物是否一致)。

数字化解决物料透明问题,思路就是把订单、采购、库存、生产连接起来。借助简道云等零代码平台的 ERP 类模板,可以建立订单与库存联动,让 PMC 提前看到哪些订单缺料、哪些物料待采购、哪些生产任务存在风险。生产管理不应该靠"问",而应该靠数据提前判断。

物料需求信息与齐套分析

上图是物料需求信息录入界面。一级、二级、三级物料明细可逐级展开,派工状态、需求状态、领料状态全部结构化记录;产品 BOM 通过关联数据调用,PMC 在领料前就能直接看出齐套情况。

四、生产执行管理:计划最终要落到现场

计划做得再漂亮,如果现场执行不可控,也没有意义。PMC 必须盯紧:生产有没有按计划推进。很多工厂的信息反馈速度太慢——上午设备异常,下午 PMC 才知道,等发现订单延期,已经没有调整空间。

PMC 在执行环节要关注三件事:生产进度(当前完成多少、剩余多少、是否延期)、工序流转(前工序是否完成、后工序能否接续)、异常情况(哪台设备停机、哪个环节等待、谁负责处理)。因为 PMC 管的是动态生产,现场每变一次,计划都可能跟着调整。

通过数字化生产管理模块,员工现场报工、生产状态实时更新、异常及时提醒,PMC 才能看到真实现场,而不是看到几个小时前的数据。执行环节的核心,是把"计划"和"现场"之间的时间差尽量缩短。

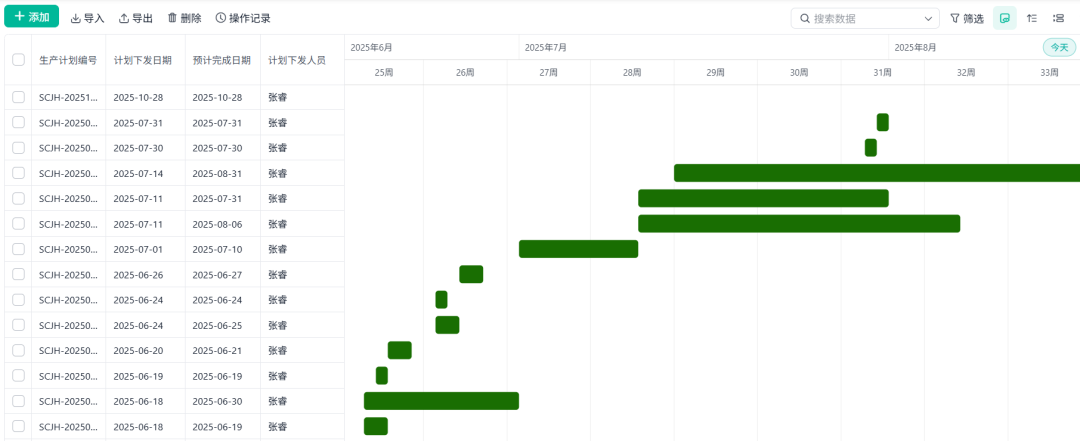

生产计划甘特图视图

上图是一张生产计划甘特图视图,每条工单的开工/完工区间一目了然。PMC 可以直接看出哪些任务并行、哪些任务在等资源,对应到进销存和生产管理里就是"该催谁、该补什么"。

五、产能管理:PMC 必须知道工厂真正能做多少

很多企业的问题不是订单太多,而是不知道自己的真实产能。影响产能的因素很多:设备效率、换线时间、人员技能、品质返工、产品复杂程度……如果 PMC 按理论产能排计划,延期几乎是必然。PMC 需要把产能数据建起来,包括:设备加工能力、工序标准时间、实际生产效率、人员技能水平。

过去靠老师傅经验判断,现在需要让经验变成数据。借助简道云业务管理系统的看板与统计模块,可以实时看到生产日报、入库批次、入库金额、组件入库数量等关键指标,把"凭感觉排产"升级为"凭数据排产"。

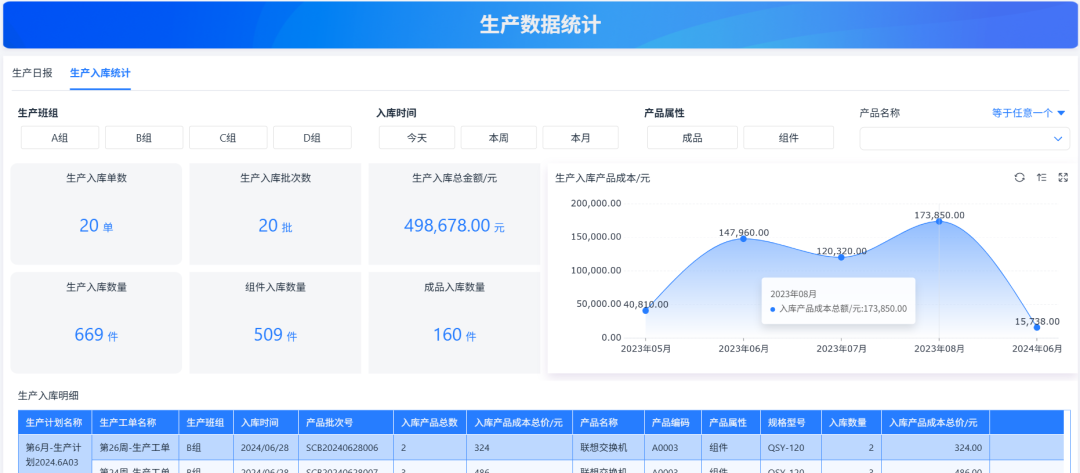

生产数据统计与入库看板

上图是生产数据统计看板,包含了生产入库单数、批次、金额、组件入库数量等关键指标,并按周/月趋势展示。PMC 不再需要 Excel 拼数据,看板本身就是产能评估的依据。

六、异常管理:优秀 PMC 不是天天解决问题,而是减少问题

很多 PMC 每天都很累,原因是问题来了才处理。但成熟企业管异常,会建立闭环:异常发现 → 异常记录 → 责任确认 → 原因分析 → 改善措施 → 效果验证。没有记录,就没有改善。传统方式下,异常靠电话通知、微信群讨论,问题结束后没人追踪,同一个问题会重复发生。

通过简道云搭建异常管理流程:现场提交异常 → 责任人接收 → 处理过程记录 → 改善结果关闭——企业沉淀下来的是解决问题的方法,而不再是一次次救火经验。这是CRM、进销存、生产管理、项目管理等多个系统协同才能跑顺的事。

七、交付管理:PMC 最终目标是按时交货

生产管理最终看的,不是计划表做得多漂亮,也不是车间每天多忙,而是客户订单是否准时交付。PMC 要关注三个核心指标:交付达成率(多少订单按期完成)、生产完成率(计划任务完成情况)、异常影响率(延期有多少来自生产异常)。只有把这三个指标透明化,PMC 才能真正改善生产。

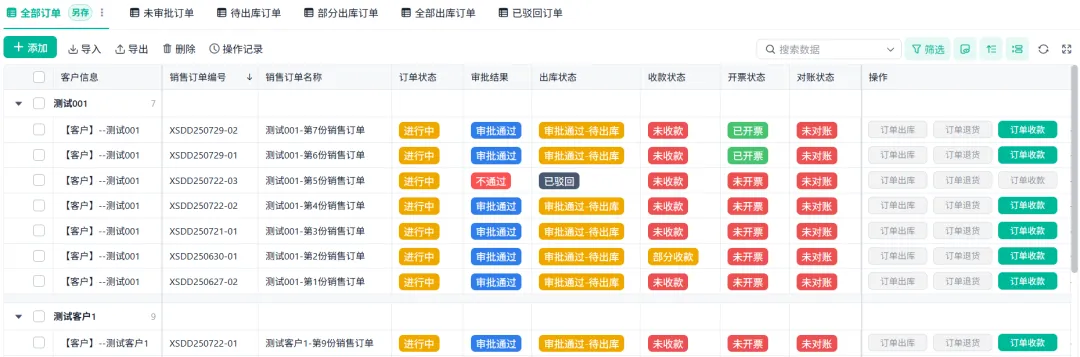

销售订单与交付状态一览

上图展示了销售订单的实时状态:审批结果、出货状态、收款状态、开票状态、对账状态一目了然,PMC 可以直接定位到卡在哪个环节的订单,第一时间介入处理。

八、PMC 的本质:连接订单到交付的协同体系

过去很多企业把 PMC 理解成"排计划的人",每天催物料、催生产、催进度。但未来的优秀 PMC,更像是工厂运营管理者——需要懂订单管理、供应链协同、生产计划、现场执行、数据分析。制造业竞争越来越激烈,拼的不是谁更忙,而是谁的信息流转更快。

真正成熟的 PMC,要把七件事跑顺:

  • 订单:保证需求准确
  • 计划:保证资源合理安排
  • 物料:保证生产不断料
  • 执行:保证现场透明运行
  • 产能:保证计划真实可行
  • 异常:保证问题闭环改善
  • 交付:保证客户按时满意

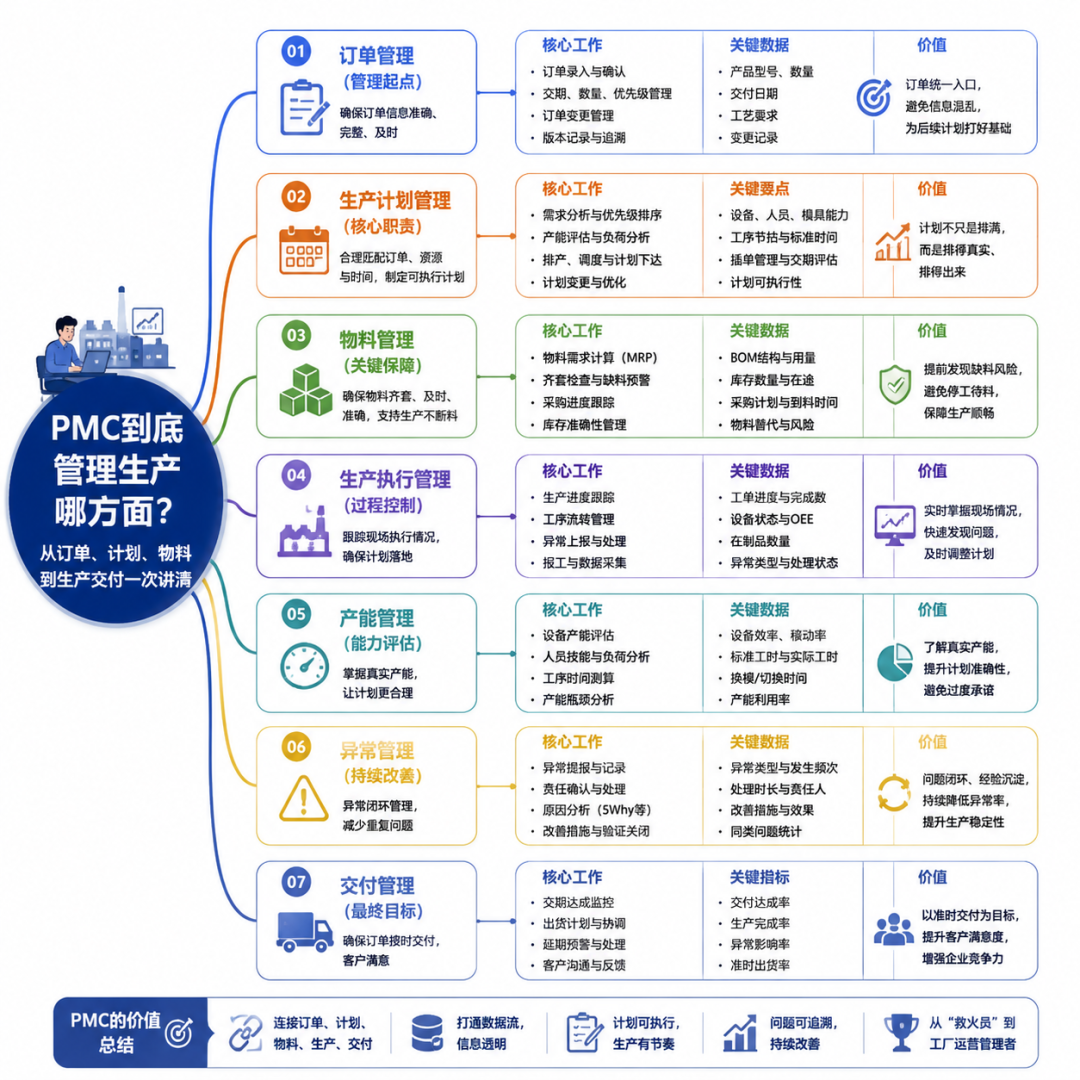

PMC管理生产总览图

上图是 PMC 管理生产的总览图,把订单管理、生产计划管理、物料管理、生产执行管理、产能管理、异常管理、交付管理七大模块的核心工作、关键数据和管理价值一次性列出来。当订单、物料、生产、异常、交付真正连接起来,PMC 才能从"救火员"变成真正推动工厂效率提升的核心角色。
